皮带输送机沿线需要人工停机操作,可以选择什么开关?

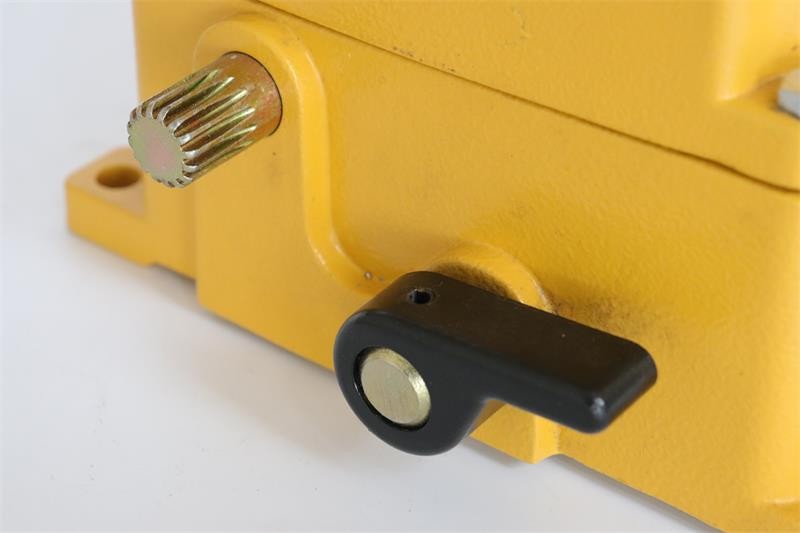

对于能够布置钢丝绳并安装固定支架的胶带输送机,可将TM-LX-2D-Y列为拉绳停机信号装置的选型对象。现场人员通过拉绳向控制系统发出停机请求,具体布点应让人员能够按现场方案操作。
TM-LX-2D-Y采用人工触发方式。若项目还需检测皮带跑偏、撕裂或欠速,应分别核对相应检测装置,不能把拉绳开关当成自动识别这些故障的传感器。
· 胶带输送机现场需要沿线人工拉绳发出停机信号,并具备固定支架和钢丝绳布置条件。
· 开关自动复位方式与现场控制方案匹配,停机保持、人工确认和重新启动条件能够得到落实。
· 环境温度在−30℃~+60℃范围内,环境湿度不大于85%;其他特殊环境条件应在选型时说明。
项目 | 说明书参数及使用条件 |
产品型号 | TM-LX-2D-Y拉绳开关 |
触发与复位 | 人工拉绳触发;松开钢丝绳后自动复位 |
触点数量 | 1个常开、1个常闭;接线参照实物标签 |
触点电压标注 | 24~380V AC/DC;额定电流及负载条件按实物标签和供货资料核对 |
环境温度 | −30℃~+60℃ |
环境湿度 | 不大于85% |
动作力 | 原文标注10Kg;力值单位及测试条件需确认 |
重量 | 资料标注2.5kg |
极限角度 | 70°;不能作为已确认的触发角度 |
可靠性 | 资料标注>10⁶次;试验条件及统计口径需确认 |
每侧绳长 | 不超过40m;有坡度时缩短为25m |
安装支架 | 不随开关提供,需另购;样式按安装需求确认 |
24~380V AC/DC是触点电压标注,不能据此判断产品供电方式或直接驱动电机。选型还需核对控制回路电压、电流、负载性质与端子定义。
现场应用需配合TM-LX-2D-Y开关、钢丝绳、固定支架、吊环及连接附件,并接入输送机控制回路。安装支架另购;钢丝绳、吊环等其他附件是否随货,应在供货清单中逐项确认。
对已有控制柜的项目,应提供端子图、信号输入要求及停机逻辑,由配套设计确认常开或常闭触点的使用方式。1个常开、1个常闭不能直接理解为两组独立的常开常闭输出。
如果现场要求拉绳后保持停机、经人工确认才能恢复,应把这些要求写入控制方案,并检查松绳自动复位后系统能否继续保持所需状态。
开关应平稳安装在机架固定支架上,钢丝绳系在两端拉环上,并沿胶带平行方向布置。拉绳动作应适宜,既能触发开关,也应让开关在松绳后可靠复位。
说明书规定每侧绳长不超过40m,有坡度时缩短为25m。每侧绳长、相邻开关间距和吊环间距需要分别确认,具体布点按供货安装图及现场结构确定。
接线应按产品标签和供货资料进行,核对触点用途与回路负载。安装后结合现场方案检查拉绳触发、松绳复位、停机保持及重新启动条件,不能只检查开关本体是否动作。
TM-LX-2D-Y拉绳开关是自动复位还是手动复位?
说明书明确为自动复位。松开钢丝绳后开关恢复,停机信号消失。需要其他复位方式时,应先核对所选型号与供货配置。
松开拉绳,输送机会立即重新启动吗?
不能仅凭开关复位判断。TM-LX-2D-Y恢复的是开关状态;整机重新启动条件由配套控制系统确定,并应符合现场操作要求。
一台拉绳开关能覆盖80米输送机吗?
不能直接把两侧各40m相加作为固定保护长度。实际布点还取决于坡度、人员操作位置、绳路、支承条件及现场控制方案。
TM-LX-2D-Y能接PLC或原有控制柜吗?
需要核对输入回路、端子定义、触点负载和控制逻辑。说明书列有1个常开、1个常闭触点,是否匹配现有设备应通过配套资料确认。
70°是不是开关的停机动作角度?
不是已确认的动作角。资料标注的是极限角度70°,不能用它设定停机阈值;实际动作要求需按供货资料确认。
订购开关时是否已经包含安装附件?
安装支架明确需另购。钢丝绳、吊环、连接件及其他附件的数量和供货范围,应与开关本体分项确认。
需要TM-LX-2D-Y拉绳开关说明书或选型资料,可联系徐州泰默机械设备有限公司。咨询时建议提供输送机布置图、长度与坡度、安装照片、控制柜接线资料、停机保持要求和附件清单。
咨询电话:0516-82615430;13813483502。公司网站:www.xzramsey.com;www.xztaimo.com。
eb6768dd724d66069a3c6bb758c8b61c.doc
“刚标定准、过几天又偏”首先要区分:零点在变、量程在变、测速在变,还是用于比较的物料与统计口径发生了变化。反复修改一个系数,可能把某一天调准,却掩盖真正的故障。
【建议分步处理】
1. 先保存现场状态。导出当前参数、最近一次标定记录、原始累计值和对比称量记录,记录异常出现时间,不先覆盖旧参数。
2. 检查重复性。在机械、流量和速度条件尽量相同的情况下重复试验。若结果一会儿偏高、一会儿偏低,应先处理不稳定因素;一个固定系数不能消除这种离散性。
3. 区分误差形态。空带也累计,优先查零点及附加受力;空带稳定、过料近似固定比例偏差,检查量程、速度系数及参考称量;随流量或速度变化而改变偏差,检查受力、量程覆盖和速度测量。以上只是诊断线索,不能仅凭现象认定某个部件损坏。
4. 对照事件找变化。把误差变化与降雨、温度、积料、张紧调整、托辊更换、皮带接头经过、仪表重启等时间点对应起来。
5. 每次只处理一类已确认的问题,复做零点核查和相应负载试验,使用独立的后续试验验证,不把用于调系数的那次数据当作全部验收证据。
【建议建立的记录】
同一张表中保留日期、空带零点、带速、流量区间、参考质量、皮带秤示值、相对误差、参数版本及维修事件。初期观察周期可根据现场风险设定,不能把“连续观察几天”写成全国统一法定要求。
【结论】
先恢复重复性,再调整准确性,最后验证长期稳定性。制造商原厂维护资料将张紧、皮带状态、测速、传感器以及维修后的复查列入管理内容;本题的分步诊断为在这些原理基础上整理的工程建议。
首先确认是“显示着以前的累计量”,还是“空带时累计量仍持续增加”。历史累计量不为零本身不是故障;确认没有物料后仍持续计量,才需要检查零点、机械状态、测速和累计逻辑。不能一开始就把小流量切除值调大,让问题表面消失。
第一步,确认真的空带。停止上游给料并让尾料排净,检查称重区及回程带的粘料、积水、异物,以及是否存在旁路落料。观察运行时只能在安全位置进行;清扫、拆装和机械调整须按现场规程停机、隔离能源并防止意外启动。
第二步,同步记录空带时的原始载荷、速度、瞬时流量和累计量变化。区分固定偏正、正负波动、按皮带一圈周期波动,以及完全停带后仍累计等不同现象。
第三步,排查称重区的非正常受力。重点看秤架是否被积料顶住、限位件是否接触、托辊是否卡滞、皮带是否跑偏、导料槽或裙边是否影响称重段。制造商维护资料强调,输送机本身也是称重系统的一部分。
第四步,检查测速与电气状态。实际停带却仍有速度值,要查测速脉冲、接线、信号干扰和PLC读取;不能把电机运行命令直接等同于真实带速。
第五步,机械和信号状态稳定后,按该型号说明书,在规定的完整皮带周回条件下核查零点,保存调整前后的值,并复测。变速运行时还要核查不同常用速度下的空带表现。
【判断要点】
若零点存在固定的单位长度载荷偏差,运动的皮带会把这项偏差不断积分成虚假吨位。例:偏差为0.2 kg/m、带速2 m/s时,理论虚假流量为1.44 t/h;此例假设没有切除或其他修正,只用于说明原理。零点检查、量程标定、累计清零是三件不同的事,不能互相替代。
【继续诊断需要的资料】
秤和仪表型号、空带载荷与速度趋势、完整一圈时间、累计量起止读数、近期清扫或维修记录。上述流程为工程排查建议,具体调零条件参照设备说明书及适用规程。
常规皮带秤优先选:基础高出地面(抬高式,无地坑);只有场地受限、输送机整体标高固定,才考虑和地面齐平(浅地坑)。
注意:这里说的是秤架混凝土基础,不是皮带托辊面,称重托辊必须和前后输送机托辊标高一致,不能高低错台。
✅ 优点
排水最好:撒料、雨水直接流走,传感器、秤架底部不积水,减少腐蚀、零点漂移,高地下水位、砂石 / 矿山粉料现场首选。
检修空间充足:秤架下方能伸手、放工具,方便换传感器、链码标定、清理积料;不用下坑作业,安全。
土建简单省钱:不用挖土坑、不用做坑内防水、集水井、排污泵;原有地坪上直接浇筑独立基础即可。
基础和厂区地坪做隔振缝,地面震动不会直接传导到秤基础,利于计量稳定。
❌ 缺点
基础凸起,地面有台阶,人员、叉车通行要注意安全,必要时做踏步 / 防护栏杆;
输送机整体高度会抬高,要复核上下游溜管、皮带机头机尾标高是否匹配。
✅ 优点
地面平整无台阶,通行顺畅,场地空间狭小、输送机标高不能改动时才考虑。
❌ 缺点(痛点很多)
坑内积料、积水是最大麻烦:物料撒落掉坑底,清理困难;下雨容易积水,泡传感器、接线盒,极易造成漂移、故障,必须配套做坑底找坡 + 集水井 + 排水泵,土建成本高很多。
坑内粉尘潮湿,腐蚀更快;检修要下坑,空间狭小,链码标定、拆装秤架不方便。
基坑土建要做防水、防渗,若地基沉降,会直接影响皮带秤精度。
矿山、砂石、粉煤灰、粉料多、地下水位高 → 抬高基础(高出地面)
车间内,叉车频繁穿梭,输送机标高固定,没有办法抬高 → 浅基坑(齐平),一定要做完善排水
高精度贸易结算皮带秤:优先抬高式,减少积水积料带来零点漂移
土建要点(两种方案都必须遵守)
皮带秤基础必须独立,和周边地坪、输送机支架基础之间留隔振缝隙,不能浇筑成一体,防止振动传递影响称重精度;
基础混凝土要有足够厚度与配筋,防止沉降;
称重段前后至少 3 组过渡托辊的地基同样要坚实。
